項目管理三部工程簡訊
一、工程概況

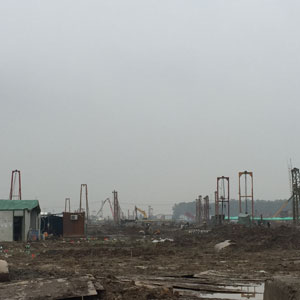

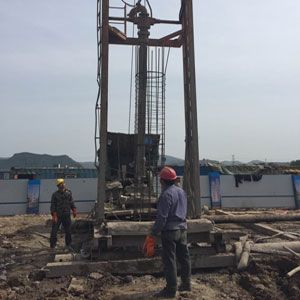

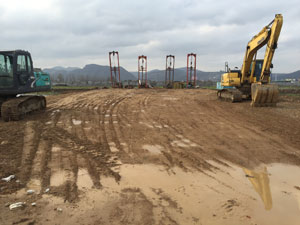

龍?zhí)缎率墟?zhèn)經濟適用房樁基工程,位于龍?zhí)痘▓@村南側,由南京市第四建筑工程有限公司總包,我公司分包樁基工程量總樁數1493根,由7棟主樓和相應地庫組成,主樓樁949根,地庫樁544根,塔吊樁28根,合同工期3月15日-6月15日,歷時90天,根據工期要求,項目從2016年3月23日正式開工,截止2016年5月27日24時,歷時65天,累計完成總樁數1311根,剩余182根;塔吊樁28根完成25根,剩余3根;目前完成產值約4600萬元,鋼筋進場2210.229噸,混凝土用量38903.5立方米。項目成本控制工作良好,未發(fā)生安全事故,項目實施狀況良好,基本滿足甲方及相關管理單位的要求。
二、剩余工作計劃:
1、樁基部分:剩余182根樁,計劃在6月10日全部結束,并于7月30日配合完成樁基檢測、驗收工作。
2、新增電梯井支護(高壓旋噴樁),新增工作于5月24日組織專家論證會,總計約34口電梯井,總造價約3000萬元,并計劃與6月25日結束。
3、新增降水井施工:本工程項目總占地面積約8萬平方米,根據5月24日專家會,擬設定399口降水井,降水周期暫定120天,具體周期需主體設計單位進行確定。該部分降水井施工,計劃6月25日全部結束。
