我項目部目前主要承接工程為南京市江寧區秣陵新市鎮(林坪橋、泉巷橋、石坊橋)工程、科學園管網普查工程、西京溝河道整治工程(控源截污項目)、西京溝河道清淤工程、湖頭泵站清淤工程、凌霄路(鐘陶路-飛天大道)市政工程、國華路(凌霄路-華商路)市政工程。

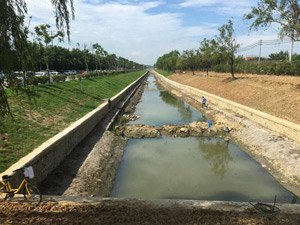

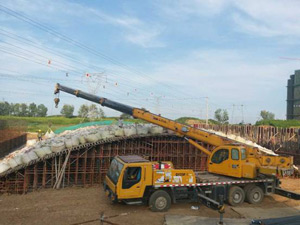

南京市江寧區秣陵新市鎮橋樁工程已完成林坪橋拱架搭設、拱圈模板、支架預壓,泉巷橋拱架搭設、拱圈模板、支架預壓,石坊橋處于復建房二期部分生活區,尚未開始施工??茖W(xué)園管網普查及零星工基本完成合同所簽工程量,并且科學園園區內零星工程也穩步進行。西京溝河道整治工程(控源截污項目)及西京溝清淤工程已完成的等待驗收。凌霄路共計12座逆做井目前已開6座,等待頂管班組進,場預計下月底基本完成。國華路共計4座逆做井,目前已進場開工。
目前正處于高溫階段,為確保安全生產,我項目部根據實際情況對所有人員作息時間進行適當調整,采用早出晚歸避開中午高溫階段的作息安排,預計將對工期產生一定影響,確保把風險降到最低。
