1、華僑城山體護坡項目
華僑城山體護坡項目5月份完成官窯山路與官窯山南路第一層格梗梁鋼筋綁扎與混凝土澆筑施工,完成第二層臺階的鋼筋綁扎和半幅混凝土澆筑施工。預計6月10日前完成華僑城剩余格梗施工,6月底完成排水溝等所有項目施工。
2、 江北人工產業園樁基工程
江北人工產業園項目,總樁數412根,于2020年4月5日開始進場施工,4月份完成工程樁197根,5月份完成D800工程樁215根(約7525m),累計完成412根,完成率100%,累計完成總產值約970萬元,項目部于5月28日所有機械、作業人員退場,目前主要工作是配合檢測單位進行靜載施工。

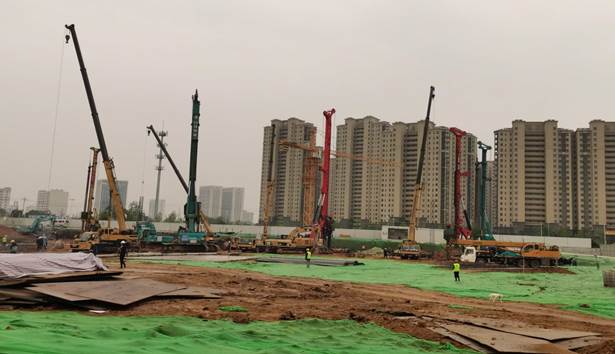

人工產業園項目樁機施工,進場4臺旋挖樁機,5月完成樁基215根
3、高科十五號路頂管工程

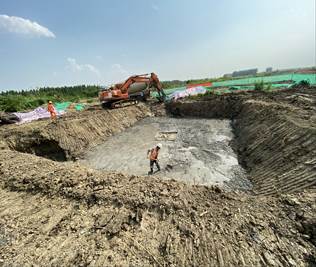

高科十五號路頂管施工月4月初進場,前期一直在做準備工作,5月份開挖沉井3座。目前已完成W29號井基坑開挖、砂墊層、井壁混凝土澆筑;完成W28號井基坑開挖、砂墊層和鋼筋綁扎施工,目前正進行模板施工;完成W26號井基坑開挖、砂墊層,磚胎膜等施工,正進行鋼筋綁扎施工。計劃6月份完成W28、W26兩座沉井的澆筑施工,新開W20、W18兩座沉井工作面。

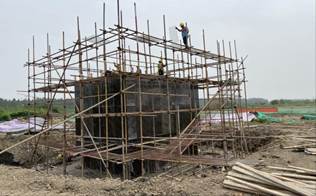

W26 、W28#井鋼筋制作、砂墊層與轉腳手架搭設
