今年是126省道南京段改擴建工程(江寧區段)施工項目S126JN-SG5標段橋、隧工程建設的關鍵一年,從2月21日起陸續復工,各個工點在確保施工安全與防疫措施到位的前提下,搶抓建設進度,按下施工“快進鍵”,工程項目共進場60余人,進場主要機械設備20余臺,復工率達到100%。
為了扎實做好疫情防控條件下的安全生產工作,項目部按照指揮部要求充分做好返崗安全教育,提升全員復工安全意識,同時制訂疫情防控工作方案,人員進場實行報備制度,符合條件方可安排進場。
為保證施工進度目標順利完成,項目部從工、料、機方面制定一系列的保障措施:1、勞動力安排方面:施工過程中對勞動力進行動態管理,各作業隊人員按照施工總進度計劃、各階段施工進度計劃分批陸續進場,整體重點先行、控制性工程先建,均衡生產,全面進展。充分考慮疫情防控造成的影響,提前儲備各工種勞動力增補資源,且在項目建設高峰期根據需要進行補充,確保勞動力滿足現場施工需要;2、施工機械安排方面:保證施工機械、設備的性能和擬投入數量滿足施工進度計劃的安排,組織施工機械設備落實,確保按計劃分批進場,以適應施工生產的需要,保障本工程建設的順利進行;3、主要材料安排方面:本工程材料需求量巨大,為了保證材料的供應,項目部將從材料的計劃、考察、樣板甄選、采購、驗收、保管、發料領料全過程進行控制管理,保證材料按時、按質、按量進行供應,決不影響項目運轉的任何一個環節。
2月完成工程量如下:

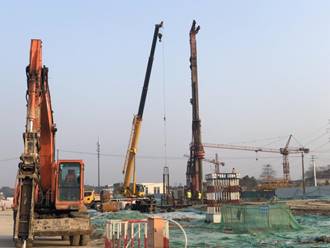

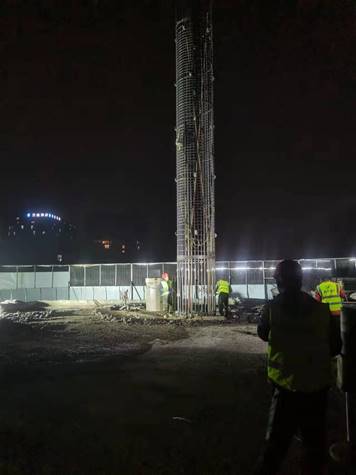

1、φ1600橋梁樁基:完成2根,樁長共49m,產值約24萬。
2、φ1200橋梁樁基:完成2根,樁長共38m,產值約10萬。
3、φ800鉆孔灌注樁:完成11根,樁長共153m,產值約22.5萬。
4、水泥砂漿保護層(20mm厚抗?jié)B微晶水泥砂漿):完成1039㎡,產值約4.2萬。

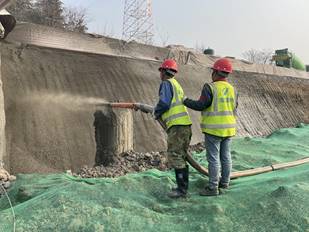

5、C20噴射混凝土:完成140m3,產值約43萬。

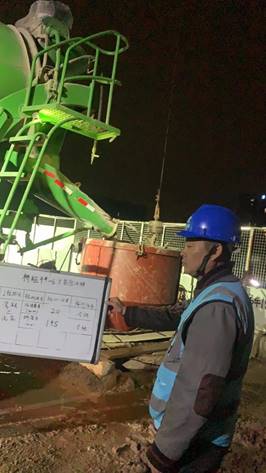

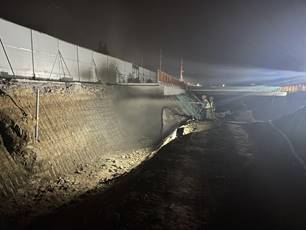

橋、隧道樁基、砂漿保護層、噴射混凝土施工
復工安全技術交底
