第一項目管理部2022年5月份工程簡報
2022-06-28 返回列表

  我項目部目前主要承接西京溝(信誠大道雨水排口-南莊路橋)生態(tài)清淤工程。湯佳路(將軍大道-金鑫東路)市政道路工程。南京新華110KV開關站1號2號主變擴建工程(過路頂管)。

  西京溝(信誠大道雨水排口-南莊路橋)生態(tài)清淤工程已按業(yè)主指令全部完成,且已經(jīng)過第三方進行土方測量,目前已進入結算上報階段。湯佳路(將軍大道-金鑫東路)市政道路工程本月已完成主體工程所有工程量,由于機頭位置不具備施工條件,目前工具管暫未取出。南京新華110KV開關站1號2號主變擴建工程(過路頂管)本月已完成泥水平衡頂管,目前剩余井內配套設施及蓋板尚未完成,計劃于本月底全部完成。

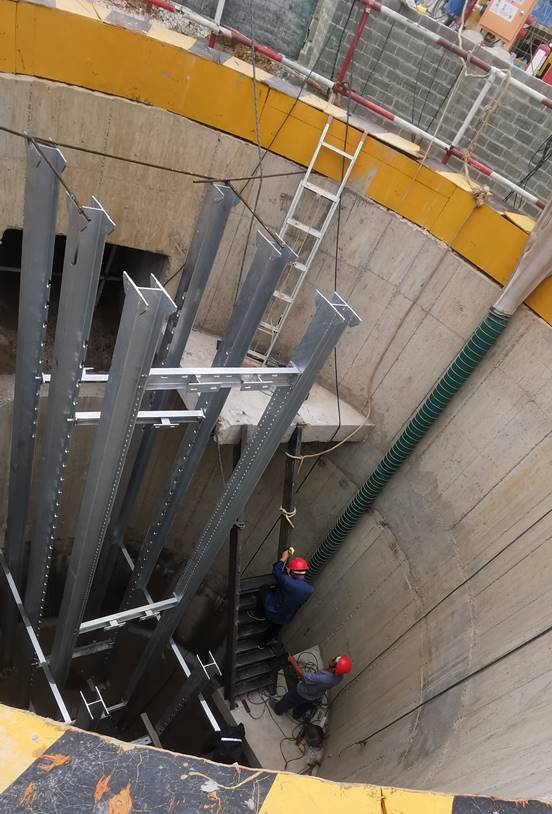

  南京新華110KV開關站1號2號主變擴建工程(過路頂管)
