一、江寧2018G03租賃房項目樁基工程
江寧2018G03租賃房項目樁基工程位于江寧區學十四路以西、博觀路以北,規劃總用地面積63076.51㎡,本次開工建設的是10#及13#樓,共計d600工程樁136根,總有效樁長約2900米,137根工程樁已于3月23日全部完成,現正進行樁基靜載檢測工作。
10#樓靜載檢測

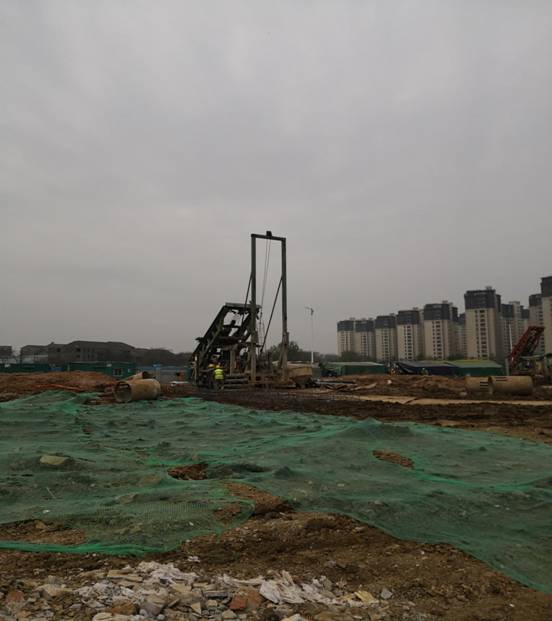

13#樓反循環鉆機施工
二、齊武路中小學周邊污水管網工程
齊武路中小學周邊污水管網工程位于江寧科學園平和路,我方承擔d600頂管施工任務694米(包含矩形逆作井13座),計劃工期80天,目前我方正進行道路圍擋搭設任務。
道路圍擋搭設
道路圍擋及分隔帶搭設
三、科學園水廠二期工程
科學園水廠二期工程目前正進行頂板、立柱、側墻的鋼筋綁扎、模板加固及混凝土澆筑施工任務。
清水池頂板混凝土澆筑
清水池頂板混凝土澆筑
三、丁家莊溝河道整治項目工程

丁家莊溝物流中心段河道整治工程,1月底河道主體全部完成,3月底鋼板樁已全部拔除,河道回填6%水泥土全部完成?,F(xiàn)場進入掃尾工作,準備移交場地,待箱涵平交口頂人行道施工時再進行安裝欄桿。

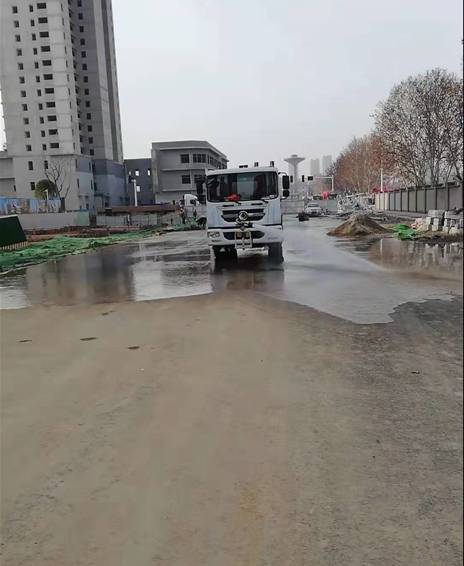

施工完成后灑水清掃道路
施工完成后灑水清掃道路
